各工事9月末の施工状況をお知らせします。

01

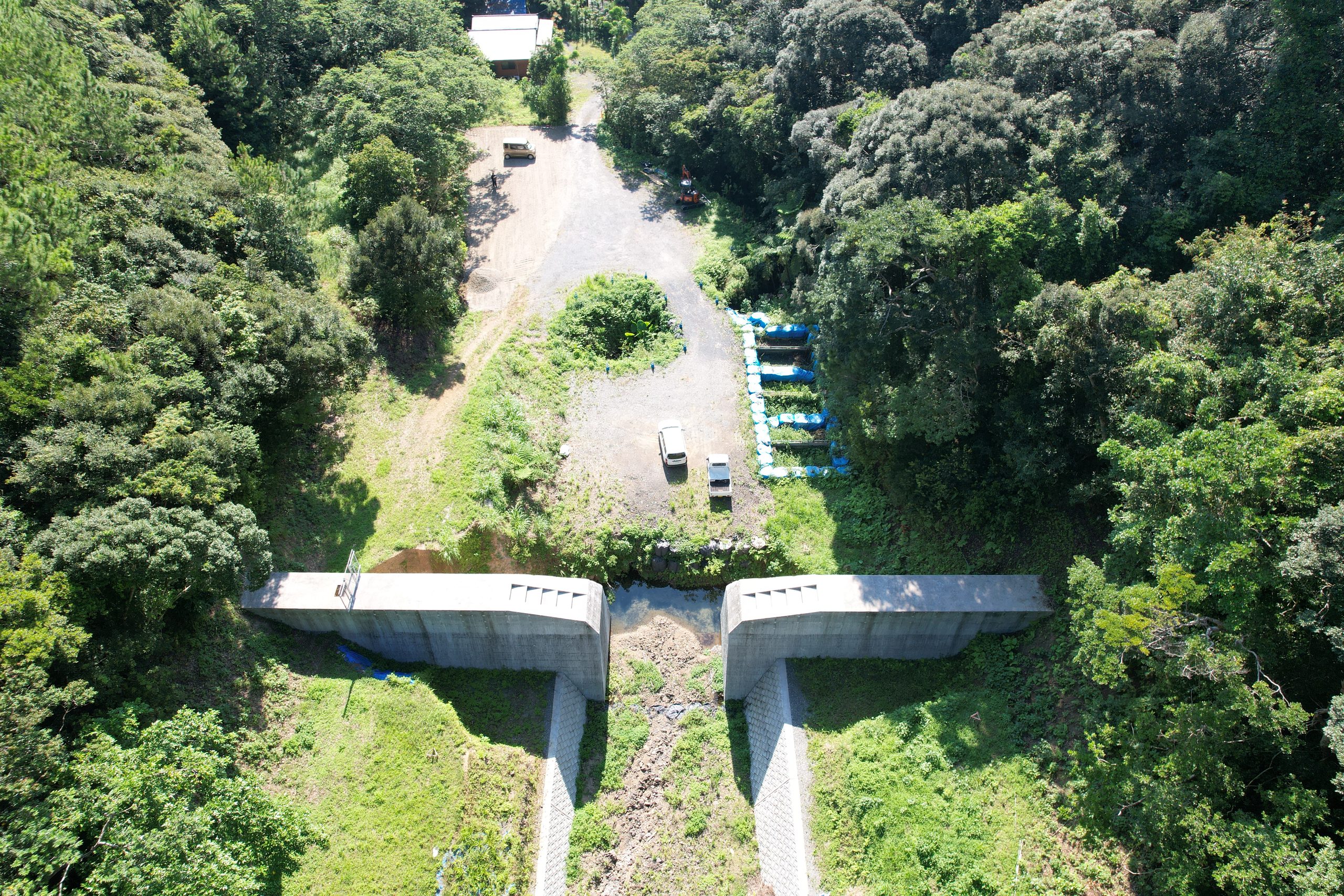

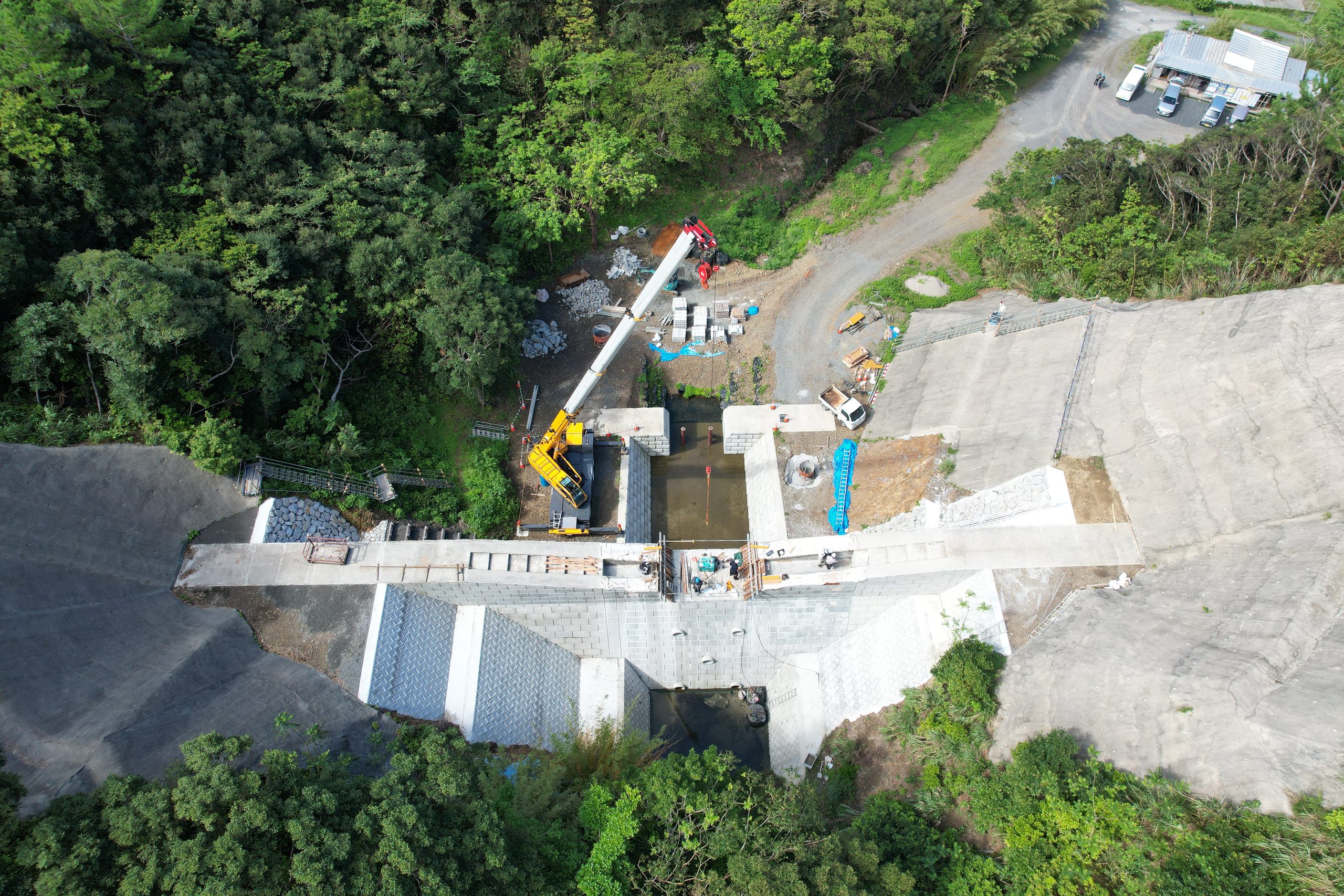

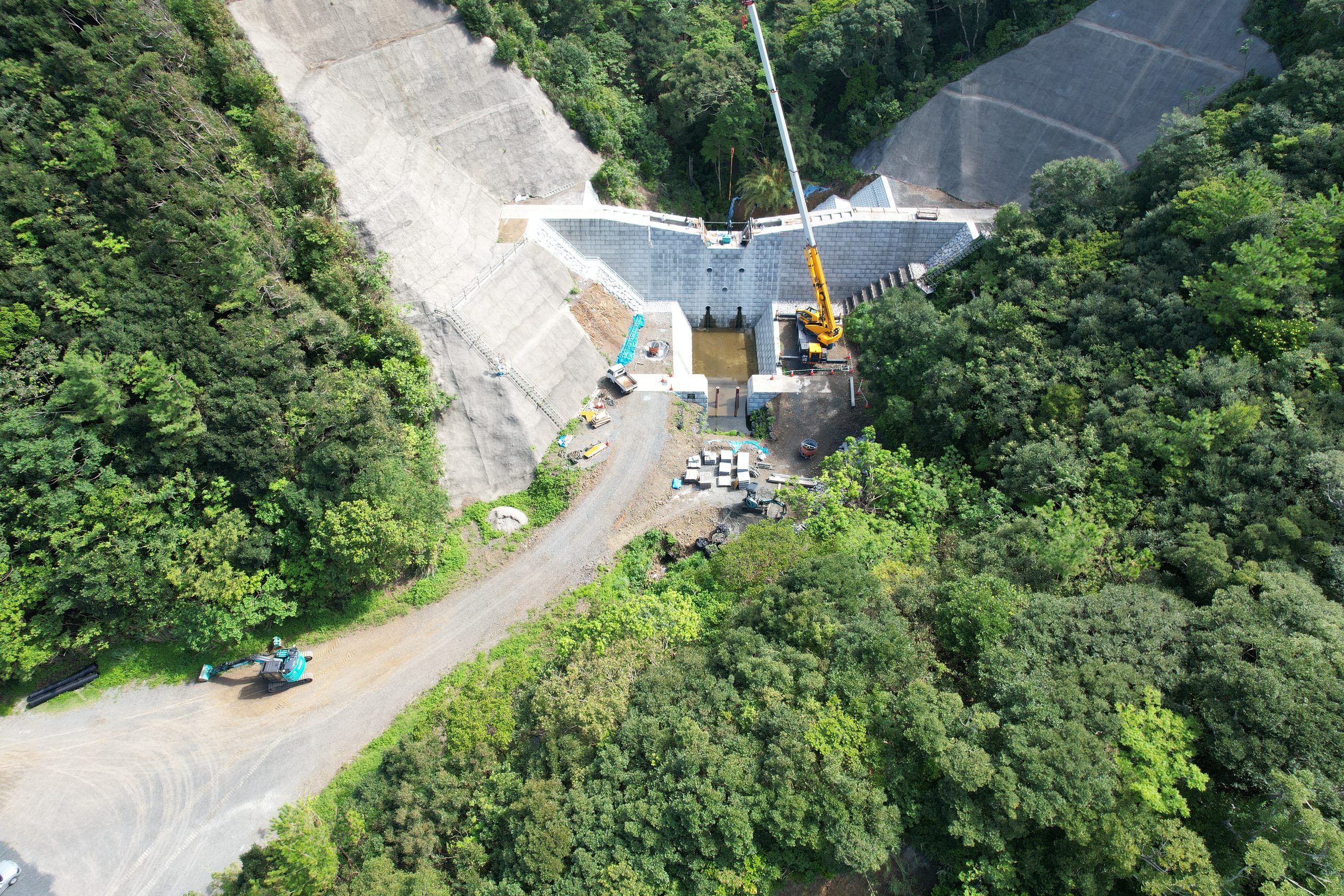

総合流域防災(砂防)工事(幸田川補正R7-1工区)

計画 61.5%

実施 58.6%

発注者鹿児島県
工期令和8年3月19日~令和8年12月18日
工事場所幸田川 奄美市住用町仲里地内
工事内容堰堤工・渓流保全工
02

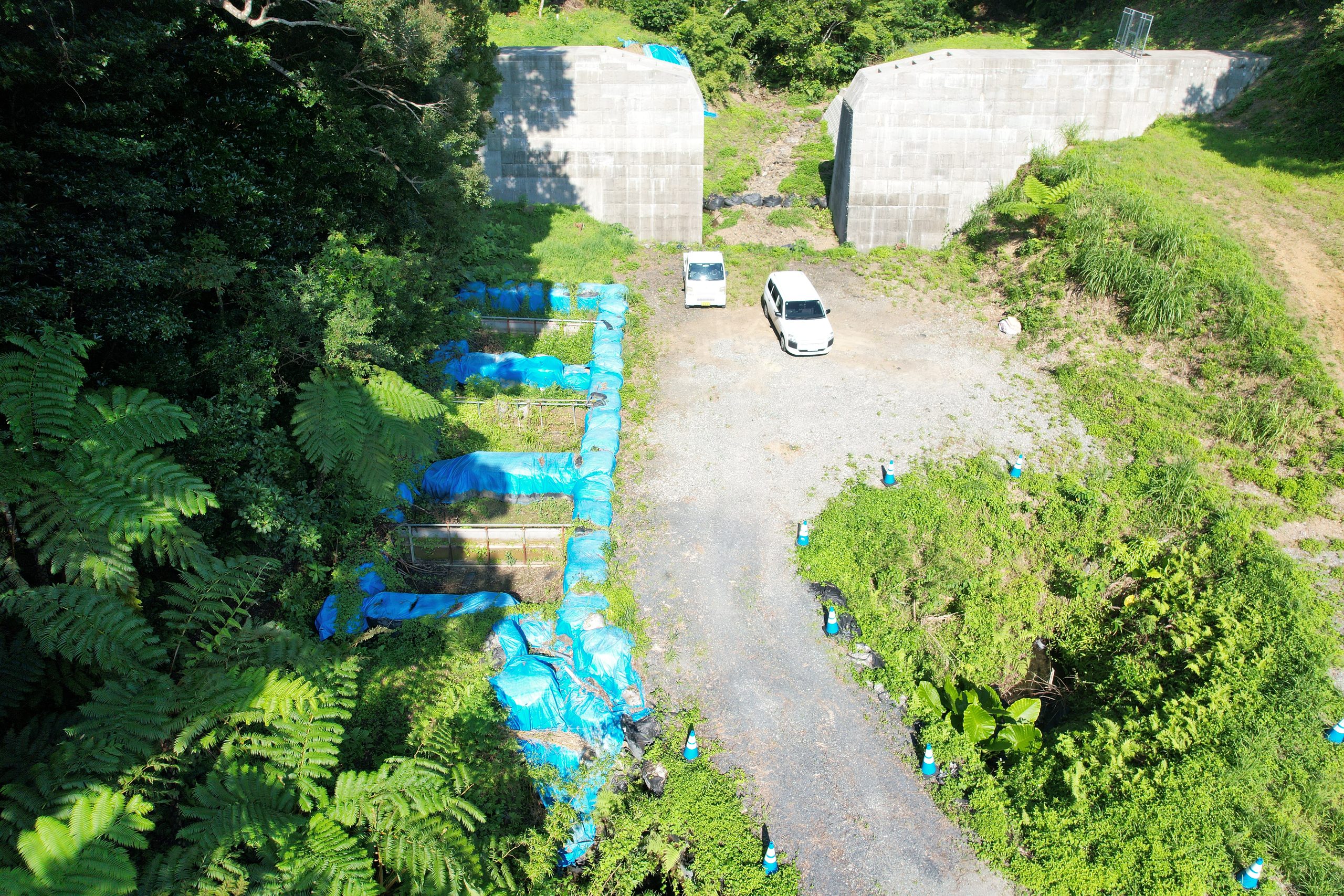

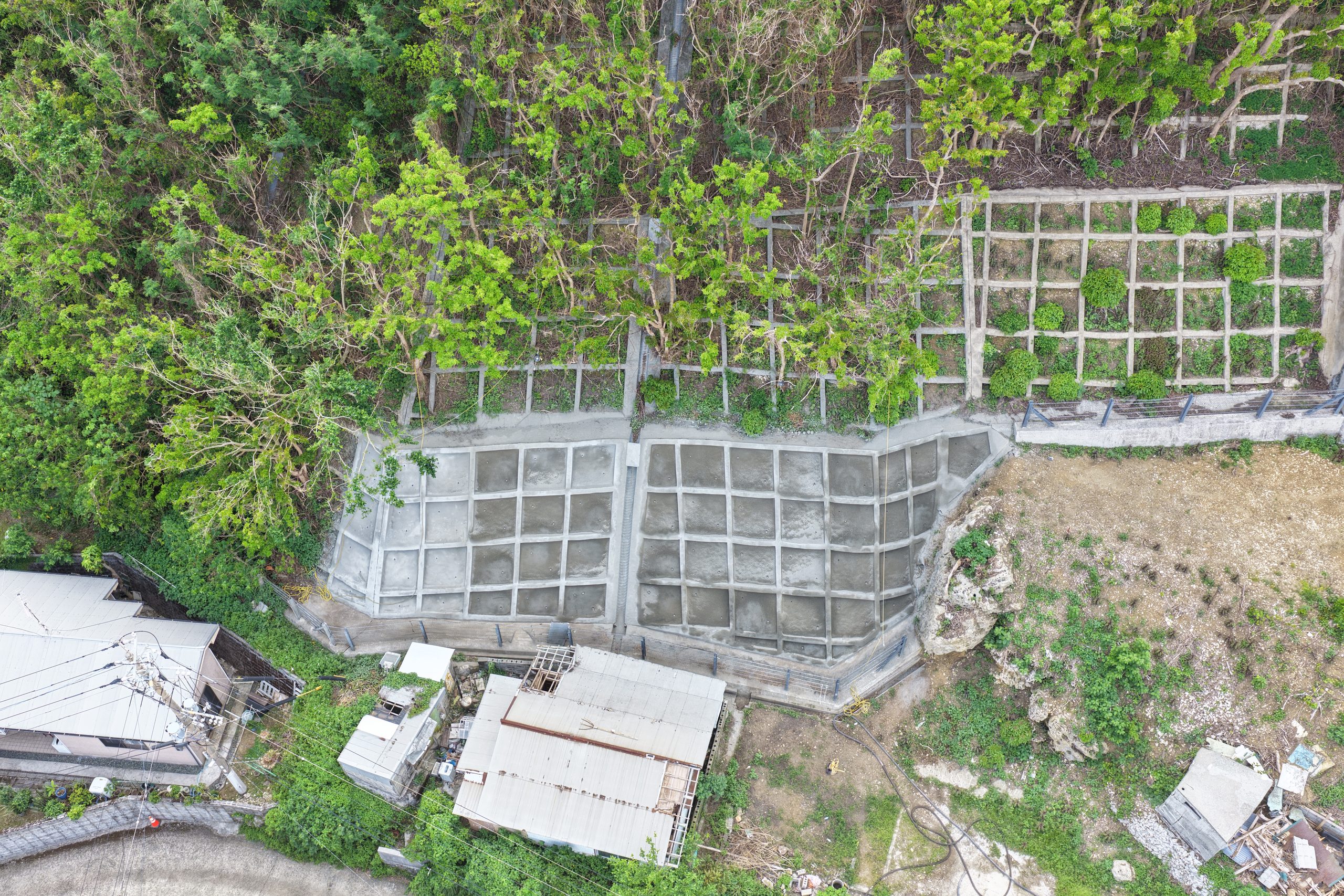

砂防メンテナンス(急傾斜)工事(里晴補正R7-1工区)

計画 80.0%

実施 90.2%

発注者鹿児島県
工期令和8年4月17日~令和8年10月13日

工事場所里晴地区 大島郡徳之島町亀徳地内
工事内容急傾斜地崩壊防止施設(改良)
03

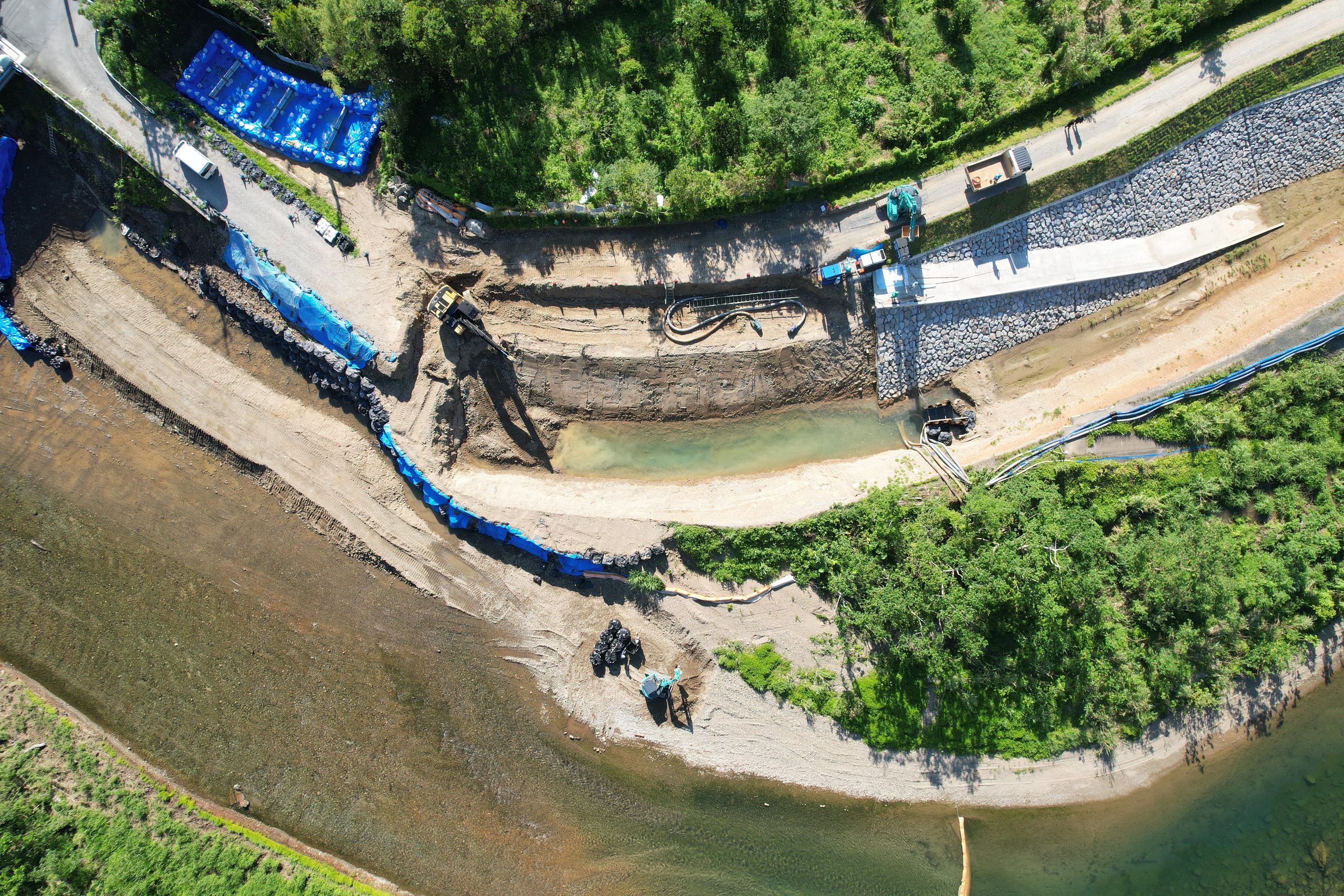

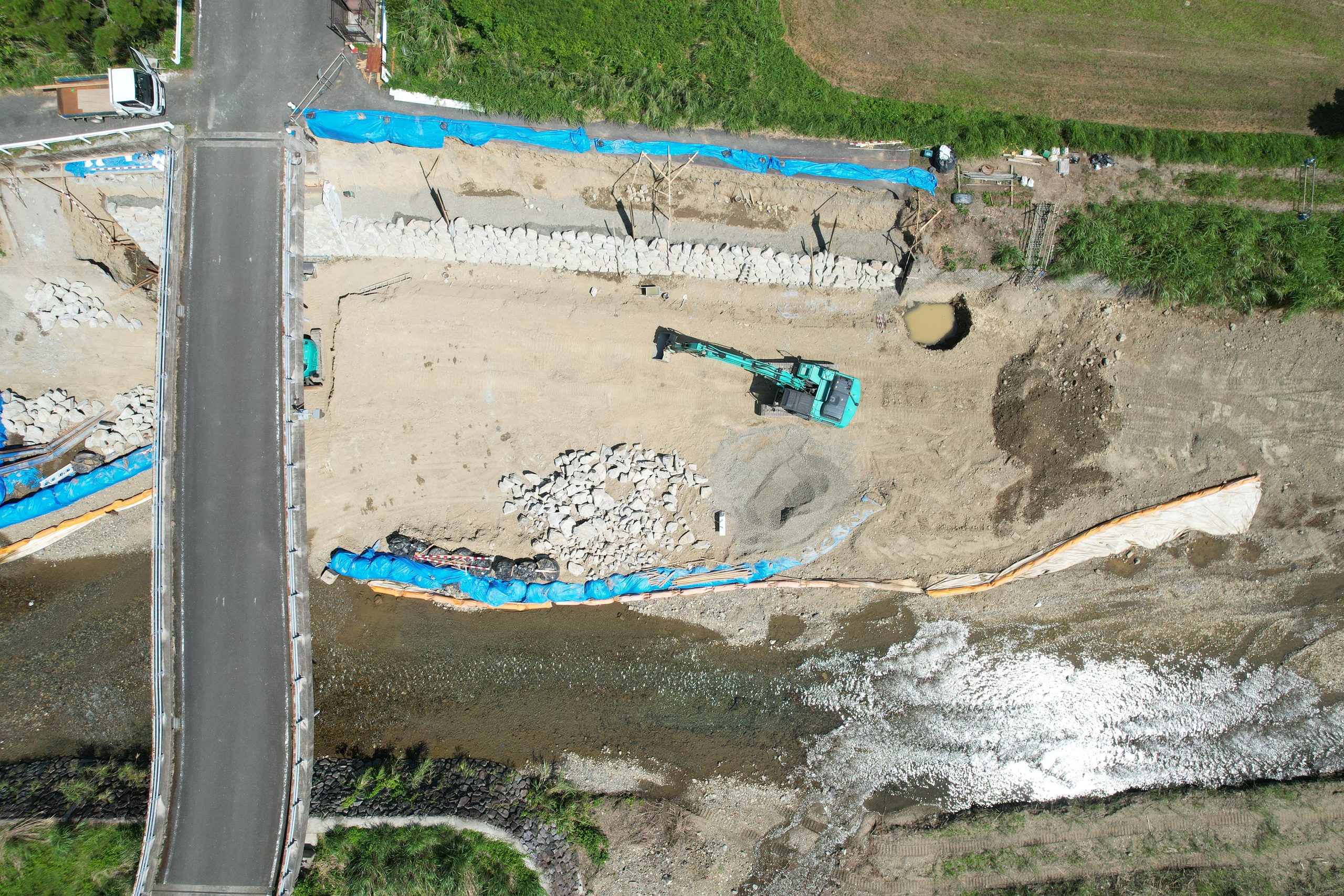

総合流域防災(河川)工事(住用川補正R7-1工区)

計画 53.8%

実施 46.2%

発注者鹿児島県
工期令和8年4月23日~令和9年1月7日
工事場所住用川 奄美市住用町神屋地内
工事内容
護岸工
04

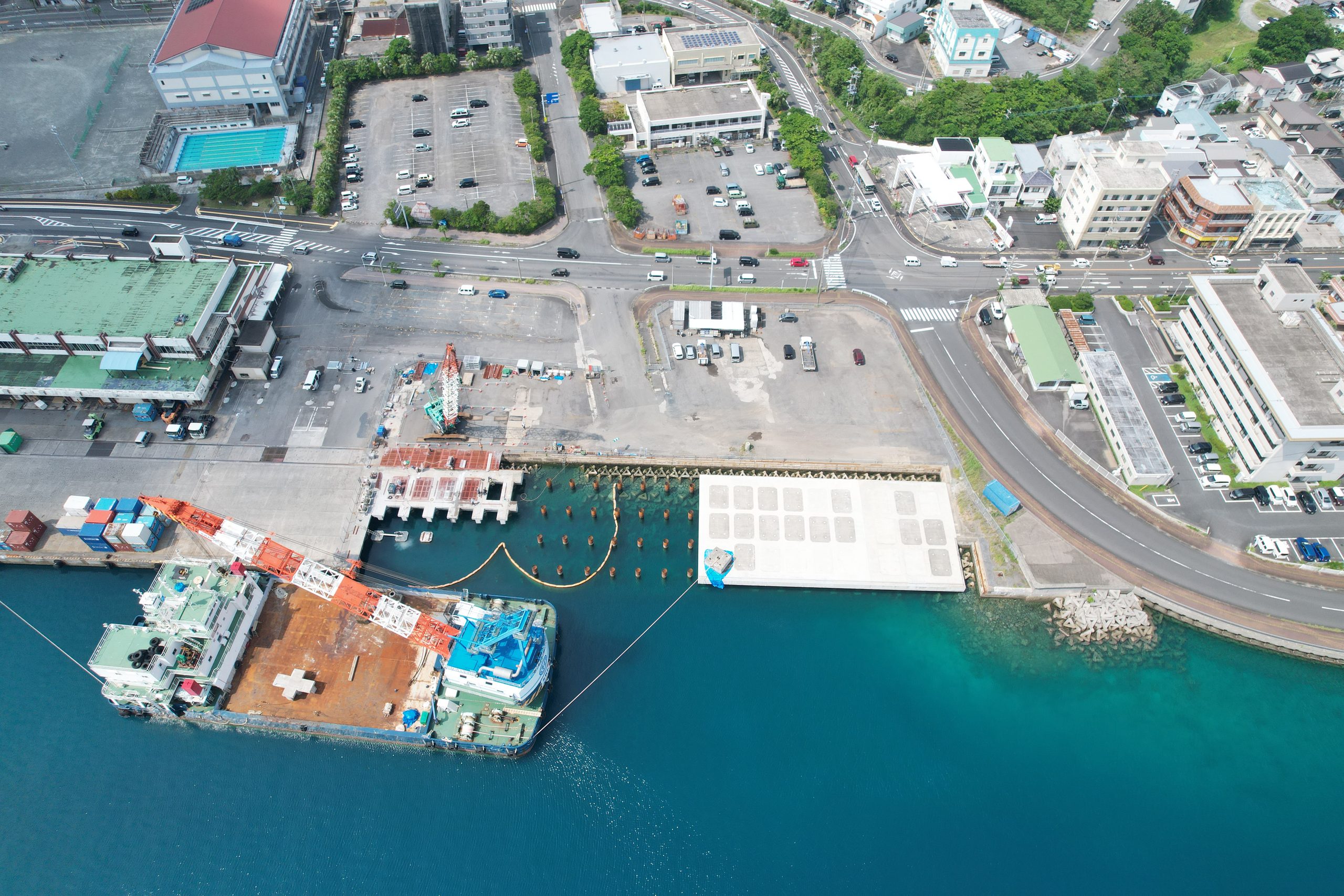

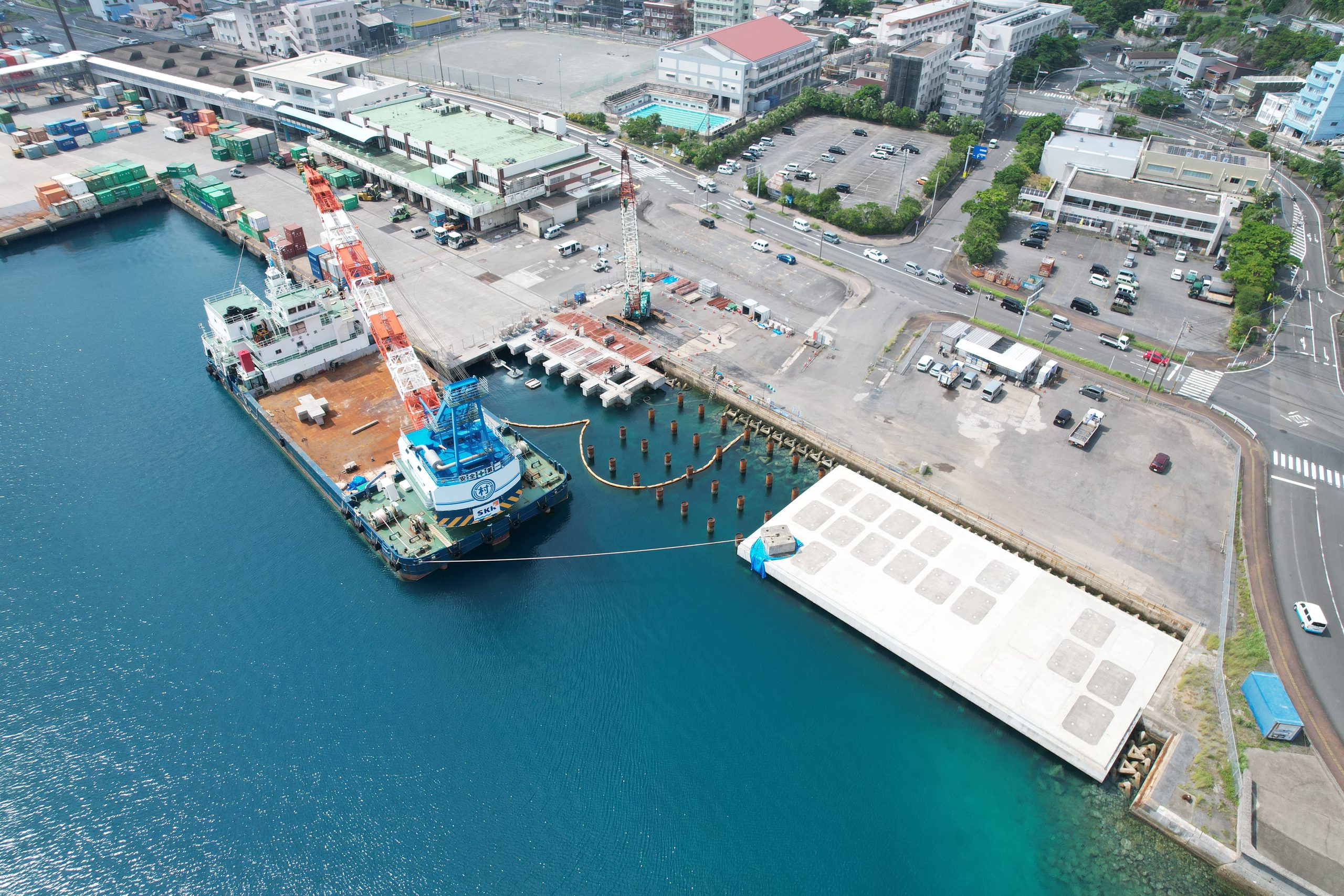

令和8年度名瀬港(本港地区)岸壁(-7.5m)(改良)(2)撤去工事外1件

計画 35.0%

実施 32.0%

発注者国土交通省 九州地方整備局
工期令和8年5月29日~令和9年3月17日
工事場所名瀬港 奄美市名瀬塩浜町地先
工事内容構造物撤去工・本体工
05

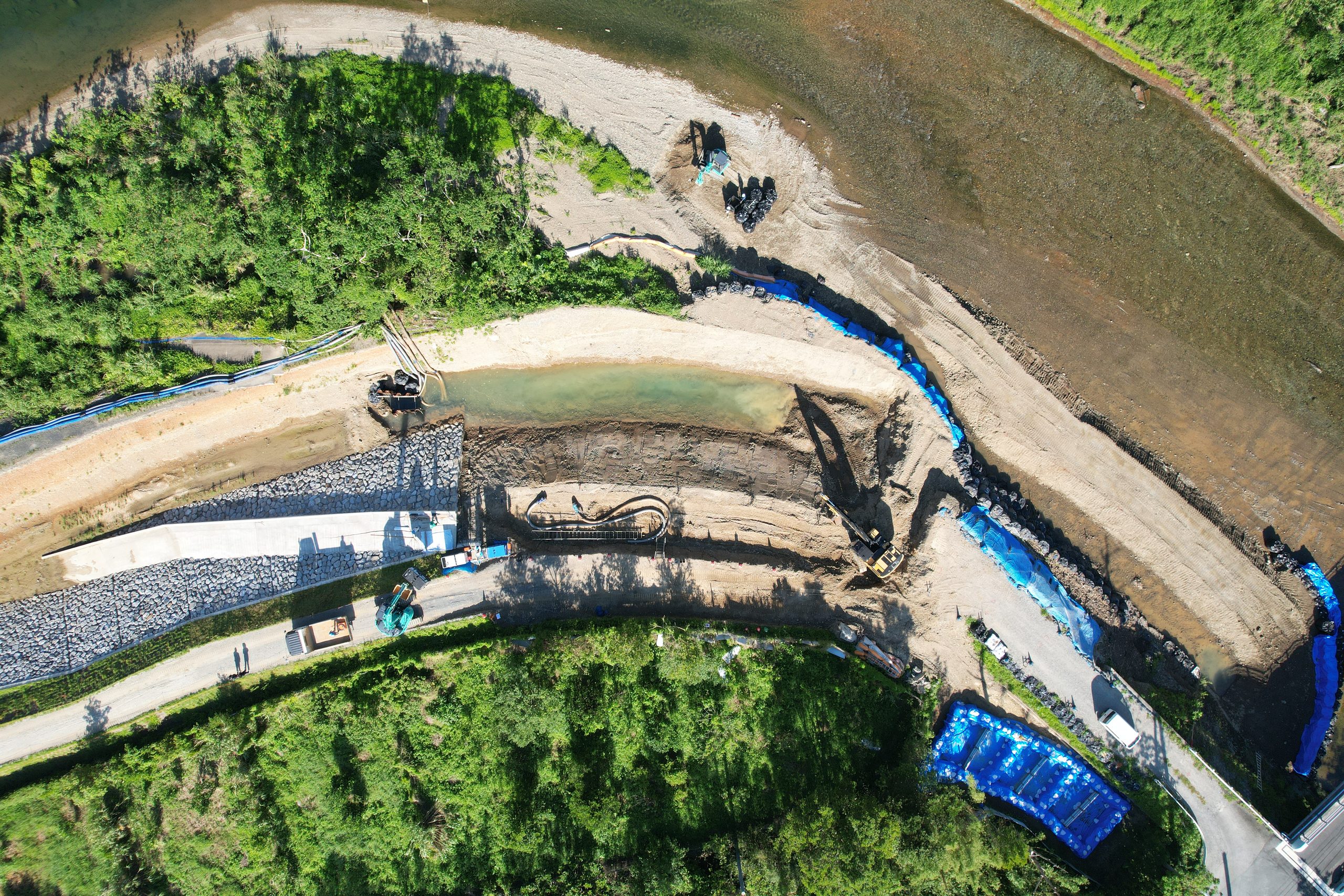

総合流域防災(河川)工事(川内川R7-1工区)

計画 37.6%

実施 49.1%

発注者鹿児島県
工期令和8年6月18日~令和9年2月17日
工事場所川内川 奄美市住用町川内地内
工事内容護岸工
06

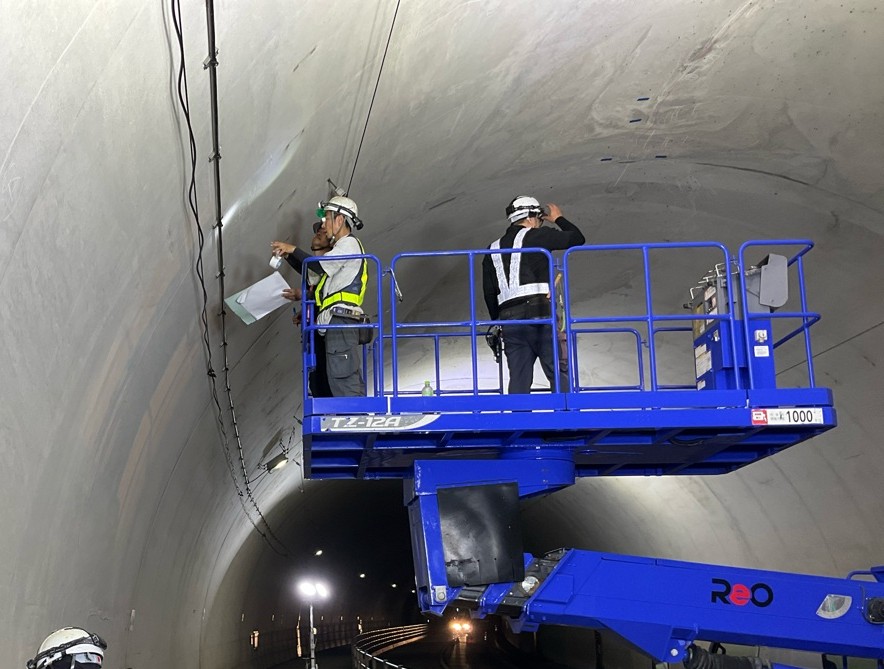

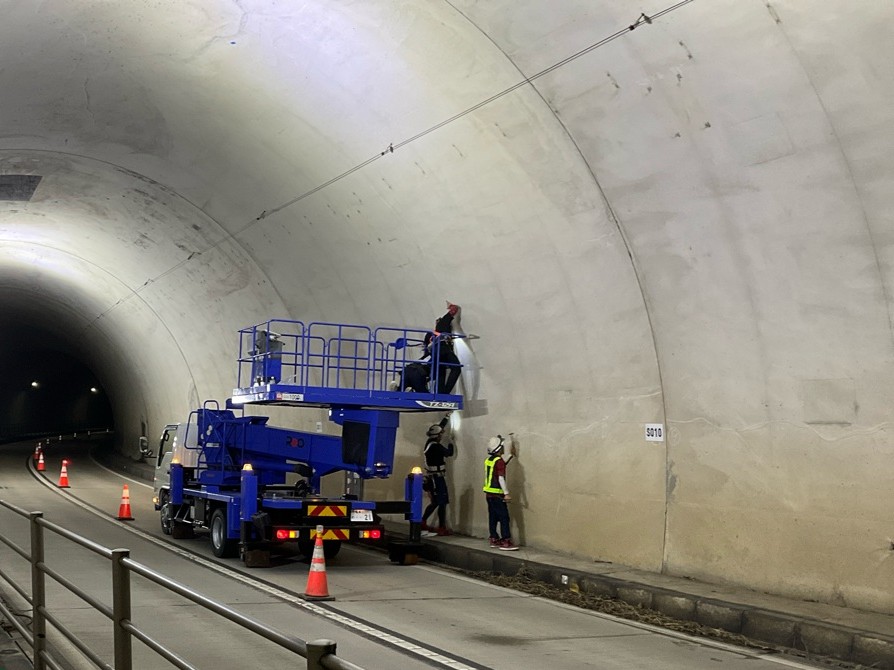

道路補修(補修)(トンネル)工事(小和瀬トンネル補正R7-1工区)

計画 24.2%

実施 20.2%

発注者鹿児島県
工期令和8年7月16日~令和9年3月17日
工事場所国道58号 奄美市住用町和瀬地内
工事内容トンネル補修工
07

令和8年度市道手花部・節田線道路改築工事

計画 18.0%

実施 15.8%

発注者奄美市
工期令和8年7月15日~令和9年3月23日
工事場所奄美市笠利町手花部地内
工事内容土工
08

総合流域防災(砂防)工事(屋仁川R8-1工区)

計画 11.20%

実施 9.51%

発注者鹿児島県
工期令和8年7月29日~令和9年3月25日
工事場所屋仁川 大島郡龍郷町浦地内
工事内容砂防工事
09

令和8年度 龍郷漁港(番屋地区)機能保全工事

計画 20.3%

実施 18.6%

発注者龍郷町
工期令和8年8月3日~令和8年11月30日
工事場所大島郡龍郷町龍郷地内
工事内容A防波堤(ペトロラタム被覆)
