各工事6月末の施工状況をお知らせします。
01

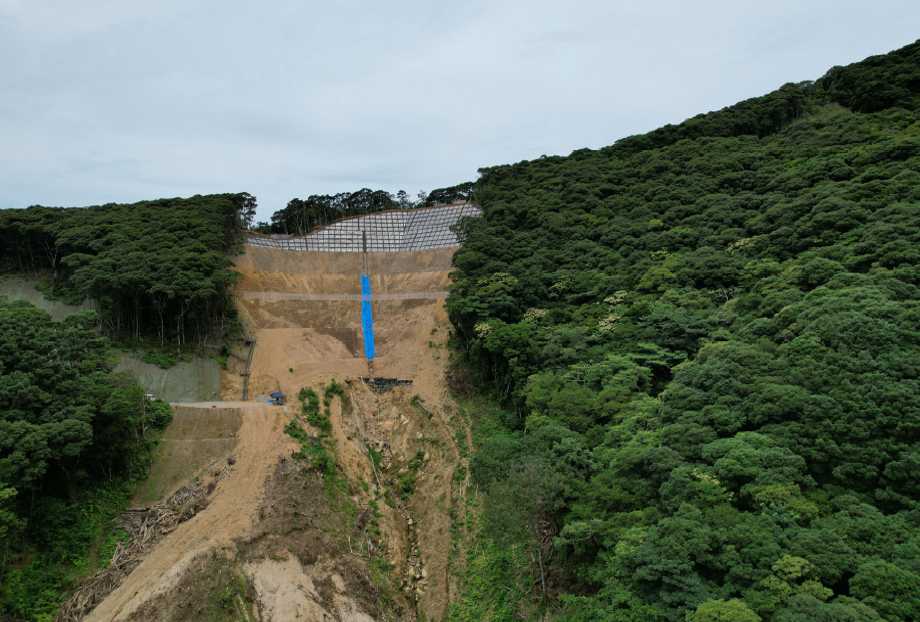

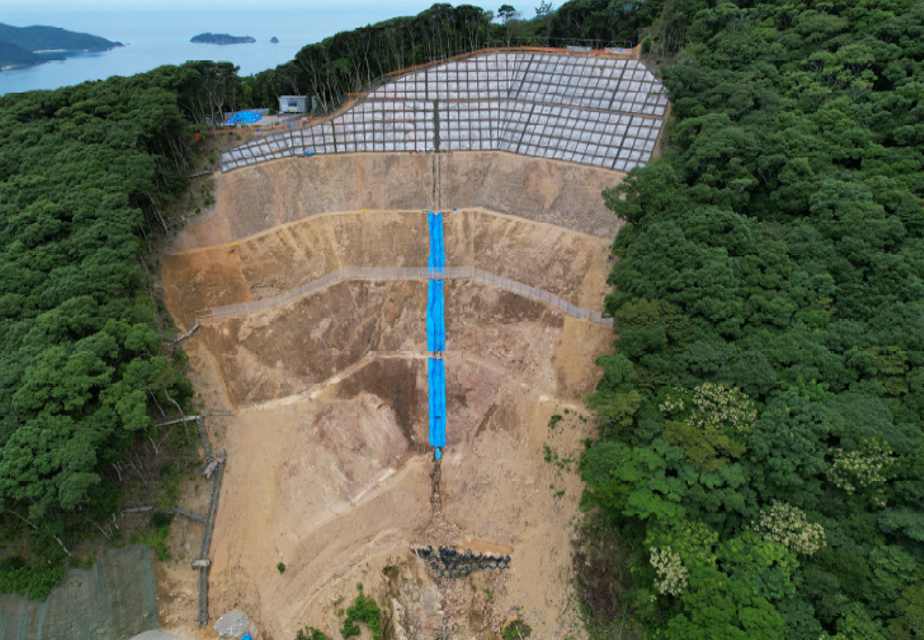

災害関連緊急治山事業(川内地内2工区)

計画 26.4%
実施 23.2%
発注者 | 鹿児島県 |
工期 | 令和6年11月22日~令和8年3月25日 |
工事場所 | 大島郡瀬戸内町久慈川内地内 |
工事内容 | 法面工事 |
02
道路整備(交付金)工事(おがみ山R6-2工区)

計画 4.1%
実施 4.1%
隣接工区仮設道路供用待ちの為、工事一時中止中
発注者 | 鹿児島県 |
工期 | 令和7年3月21日~令和8年3月17日 |
工事場所 | 国道58号 奄美市名瀬永田町地内 |
工事内容 | ボックスカルバート工 |
03

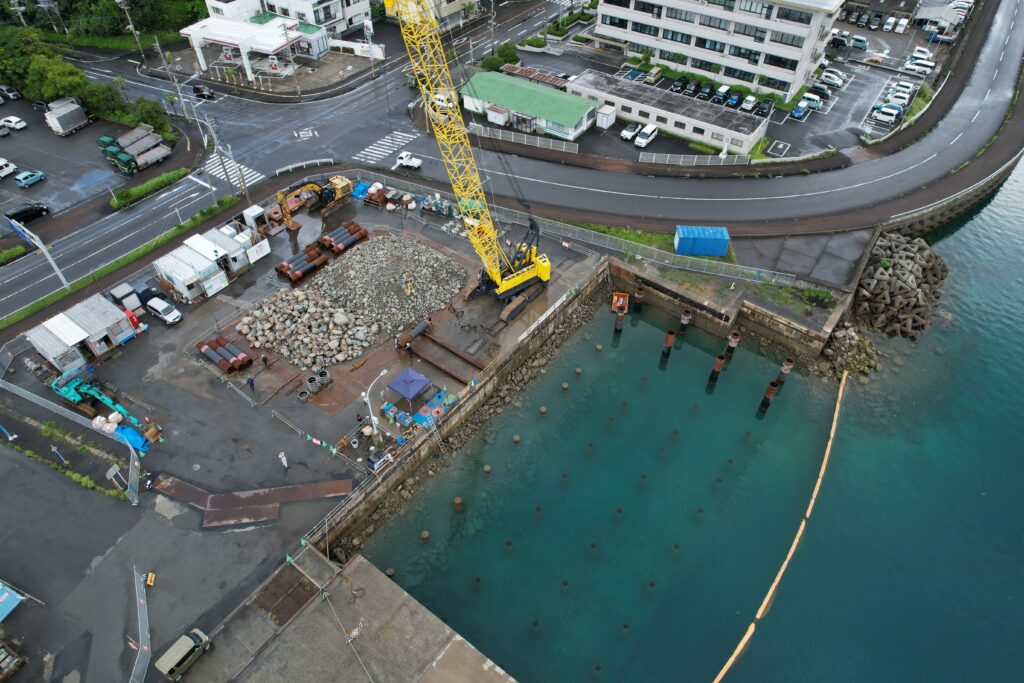

令和6年度名瀬港(本港地区)岸壁(-7.5m)(改良)(2)撤去工事

計画 100.0%
実施 100.0%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和6年9月12日~令和7年6月27日 |
工事場所 | 奄美市名瀬塩浜町地先 |
工事内容 | 岸壁撤去工事 |
04

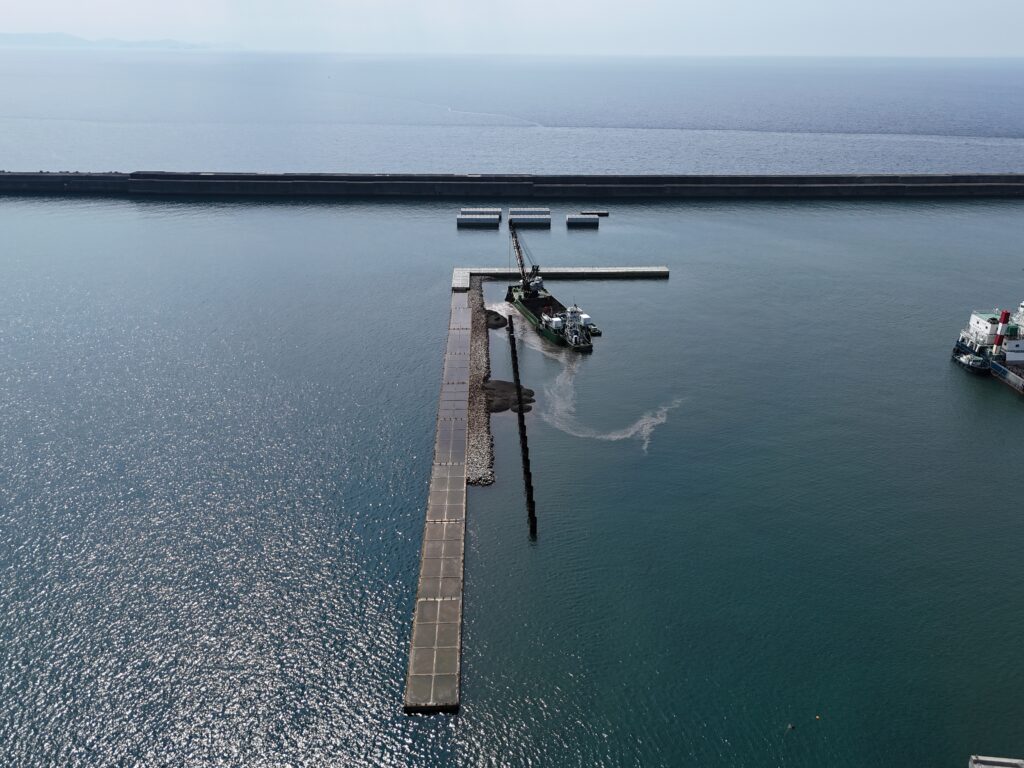

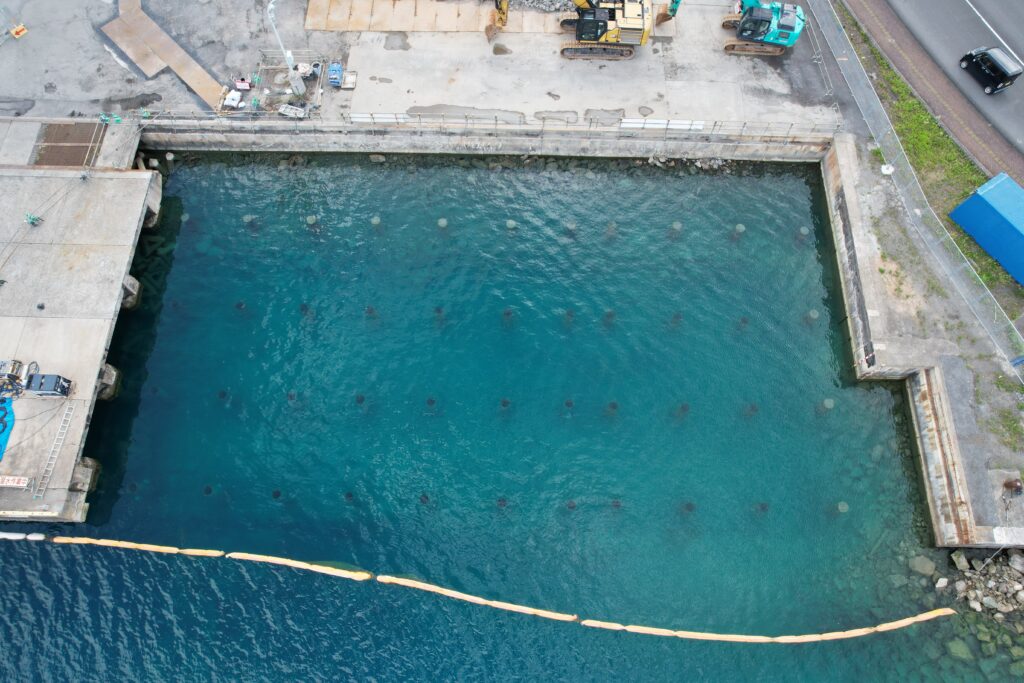

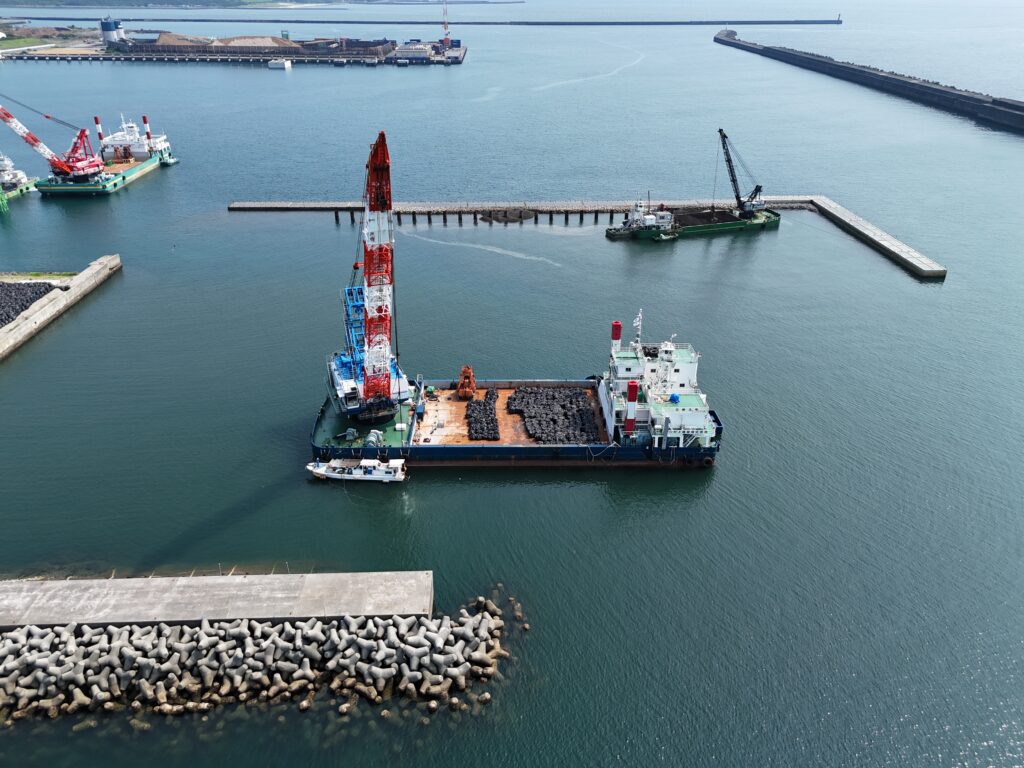

令和6年度川内港(唐浜地区)岸壁(裏込工事)

計画 20.8%
実施 20.1%
【5月末時点】
6月末現在、工事数量変更の為、フォローアップ検討中
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和7年4月1日~令和7年9月26日 |
工事場所 | 薩摩川内市港町地先 |
工事内容 | 裏込・裏埋工事 |
05

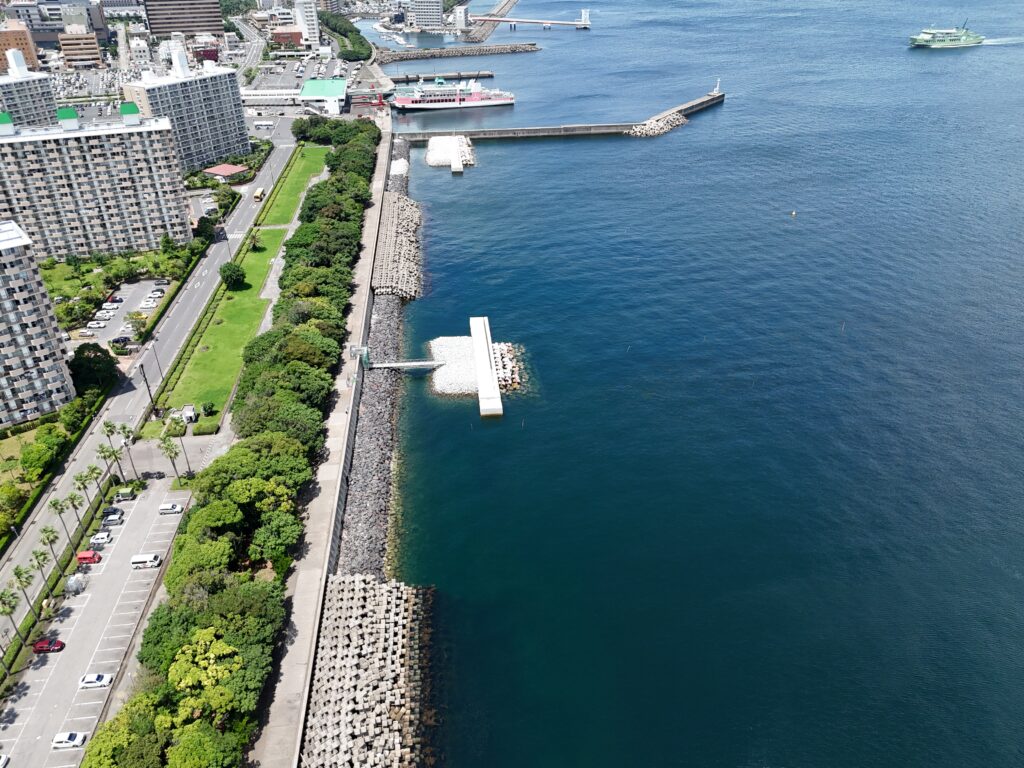

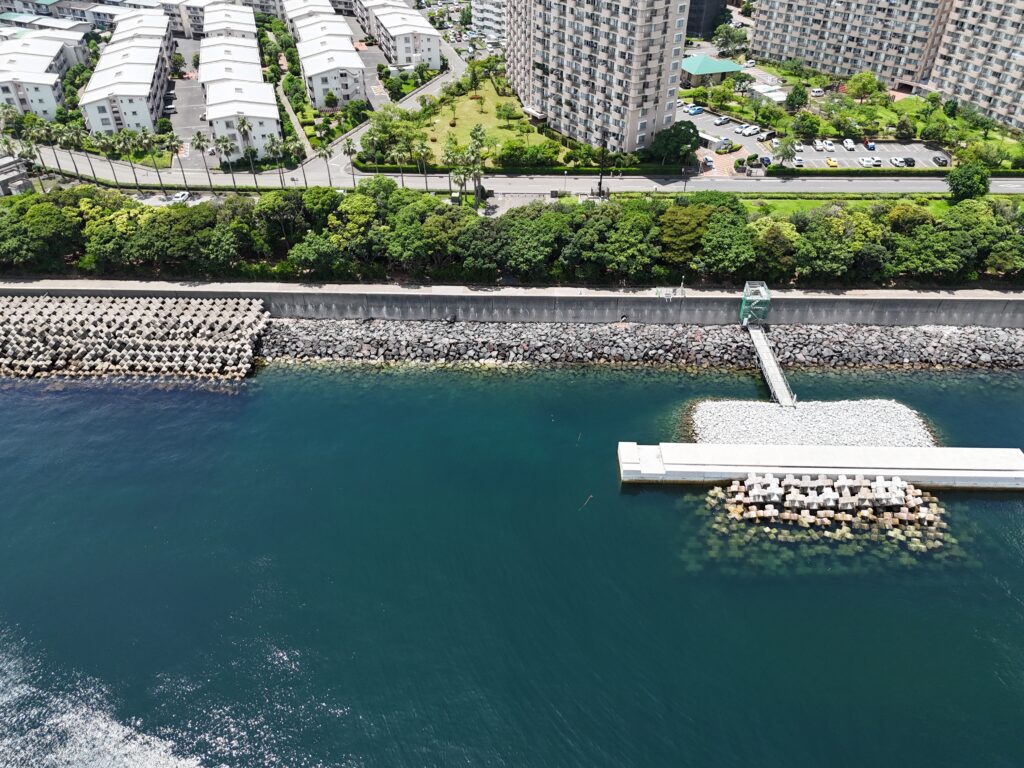

令和6年度鹿児島港(鴨池中央工区)臨港道路護岸築造(第7次)

計画 25.90%
実施 29.59%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和7年3月25日~令和8年1月30日 |
工事場所 | 鹿児島市鴨池新町地先 |
工事内容 | 護岸築造工事 |
06
令和6年度名瀬港(本港地区)岸壁(-7.5m)(改良)(2)工事

計画 38.15%
実施 35.89%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和7年1月10日~令和7年7月31日 |
工事場所 | 奄美市名瀬塩浜町地先 |
工事内容 | 岸壁上部工 |
