各工事4月末の施工状況をお知らせします。
01

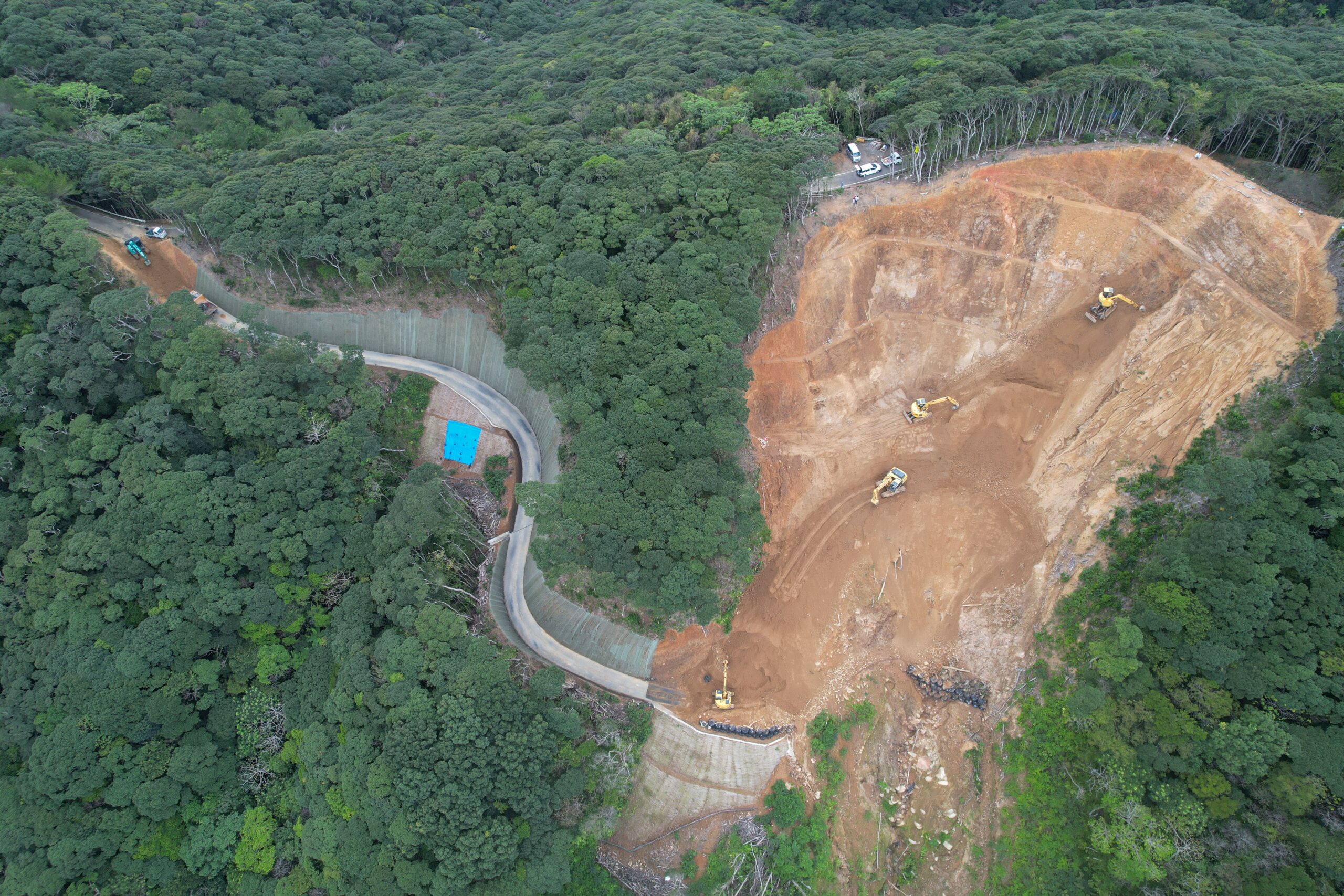

災害関連緊急治山事業(川内地内2工区)

計画 5.7%
実施 2.6%
発注者 | 鹿児島県 |
工期 | 令和6年11月22日~令和8年3月25日 |
工事場所 | 大島郡瀬戸内町久慈川内地内 |
工事内容 | 法面工事 |
02

道路整備(交付金)工事(おがみ山R6-2工区)

計画 4.1%
実施 4.1%
発注者 | 鹿児島県 |
工期 | 令和7年3月21日~令和8年3月17日 |
工事場所 | 国道58号 奄美市名瀬永田町地内 |
工事内容 | ボックスカルバート工 |
03

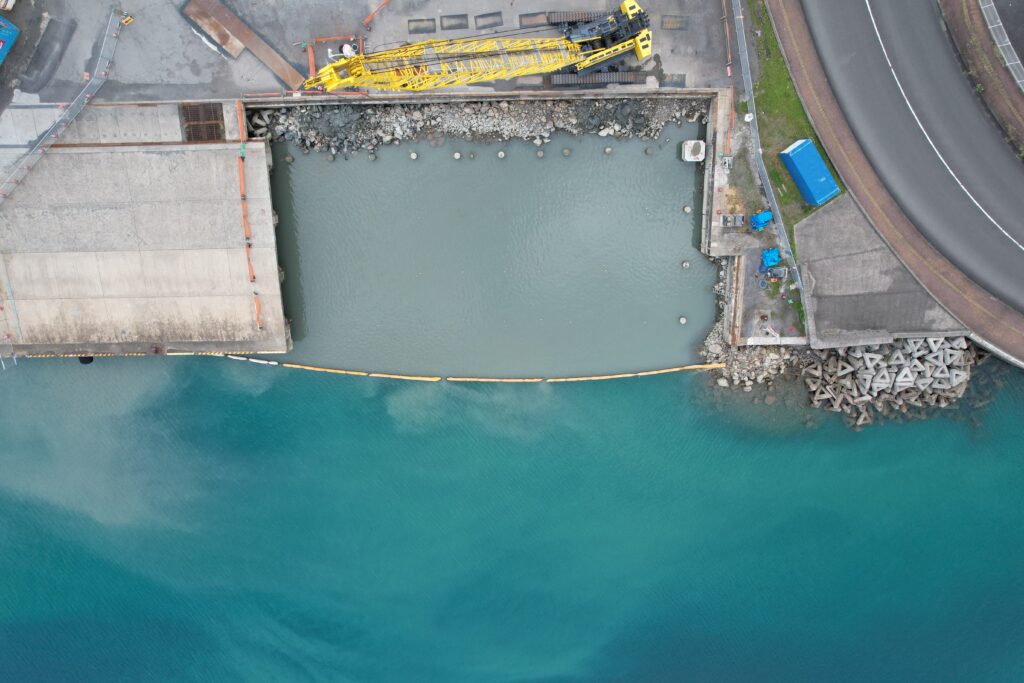

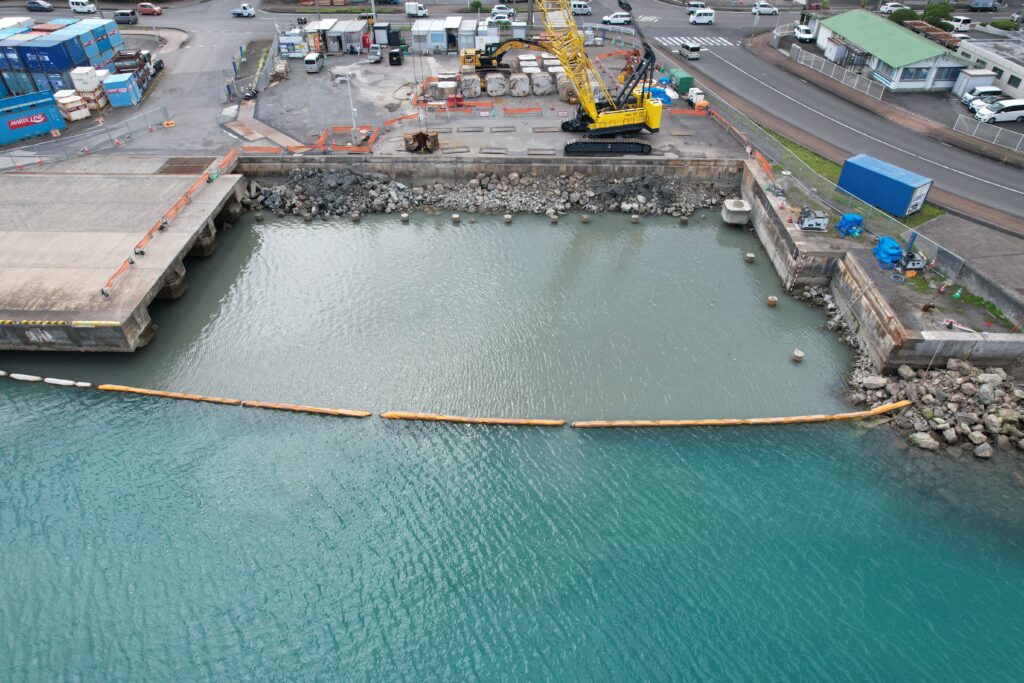

令和6年度名瀬港(本港地区)岸壁(-7.5m)(改良)(2)撤去工事

計画 81.0%
実施 85.0%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和6年9月12日~令和7年6月27日 |
工事場所 | 奄美市名瀬塩浜町地先 |
工事内容 | 岸壁撤去工事 |
04

令和6年度川内港(唐浜地区)岸壁(裏込工事)

計画 6.2%
実施 6.2%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和7年4月1日~令和7年9月26日 |
工事場所 | 薩摩川内市港町地先 |
工事内容 | 裏込・裏埋工事 |
05

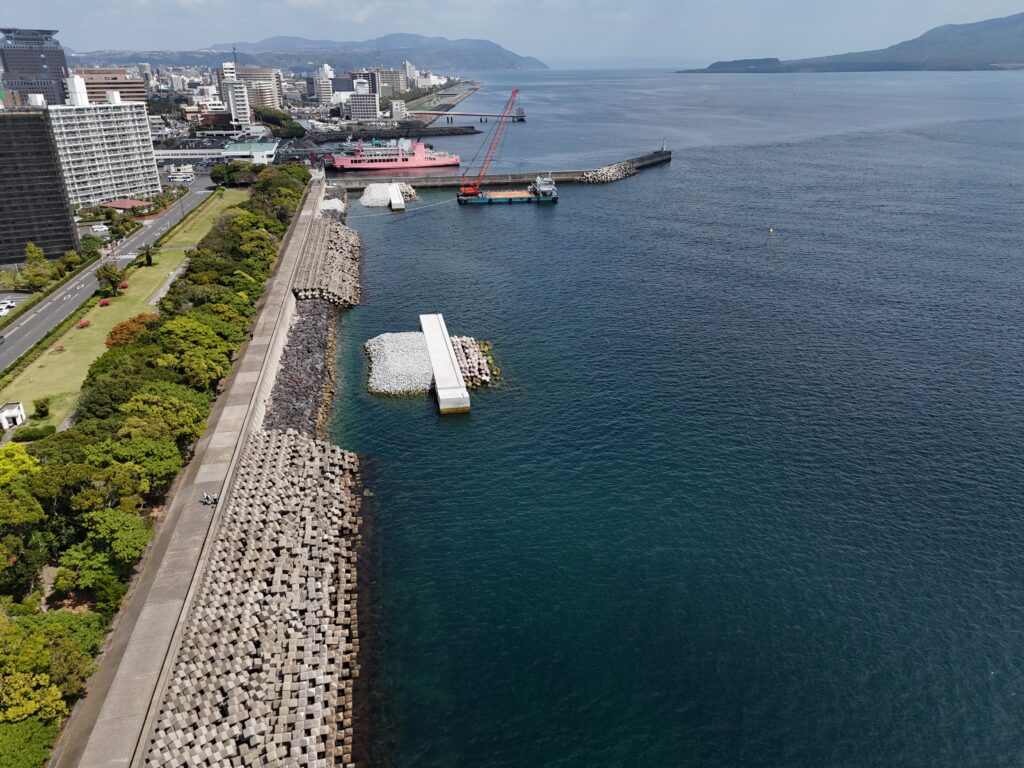

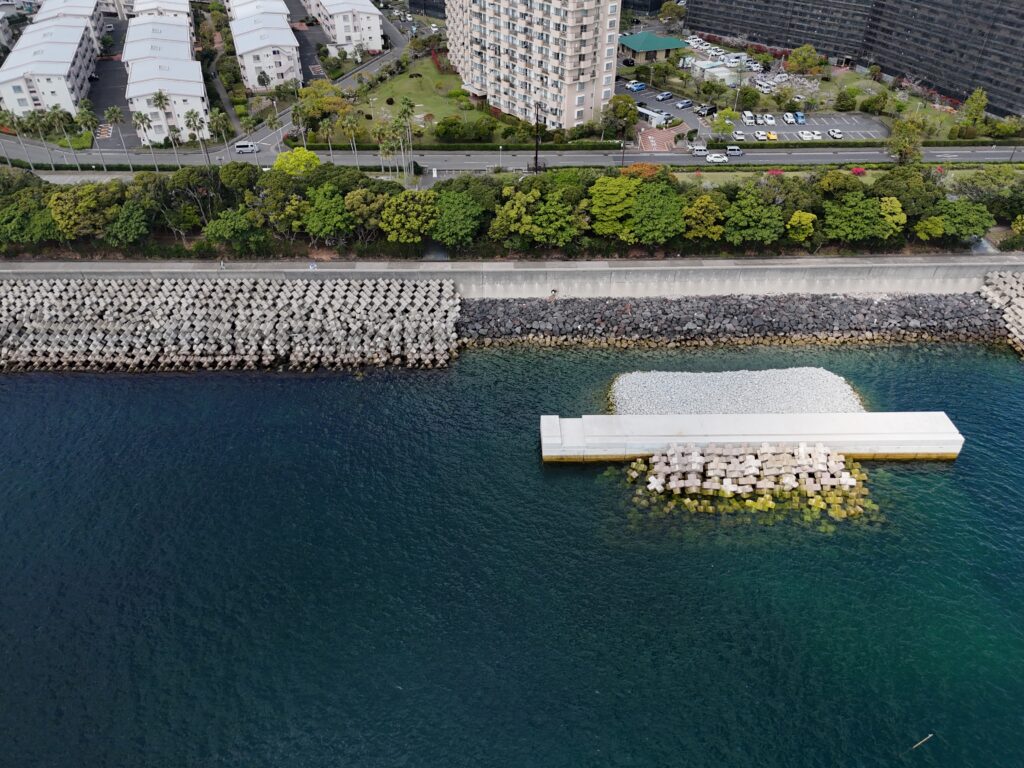

令和6年度鹿児島港(鴨池中央工区)臨港道路護岸築造(第7次)

計画 4.36%
実施 4.36%
発注者 | 国土交通省 九州地方整備局 |
工期 | 令和7年3月25日~令和8年1月30日 |
工事場所 | 鹿児島市鴨池新町地先 |
工事内容 | 護岸築造工事 |
